齐套管理八大防错机制

admin
2026年9月15日 1:22 本文热度 147

把对的料,在对的时间,发到对的产线——这道关守住了,生产顺顺当当;守不住,车间天天救火。

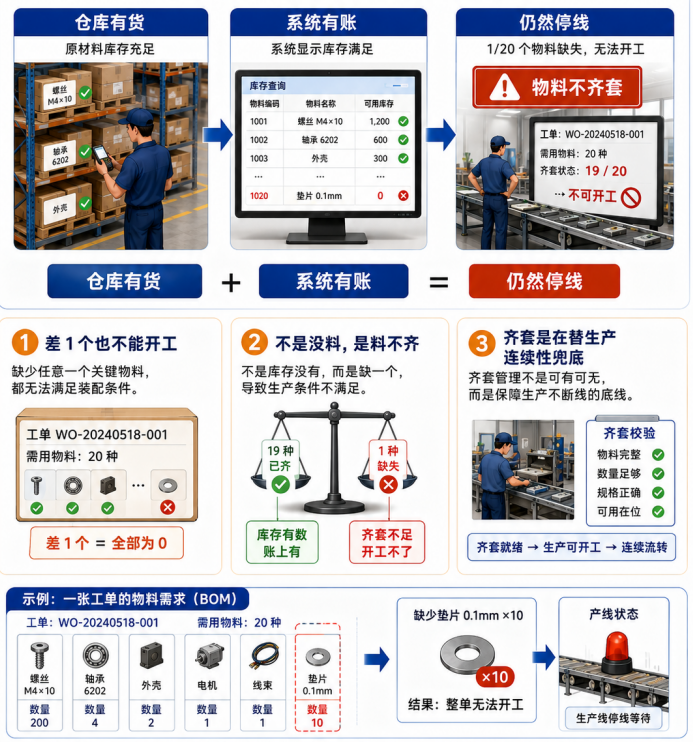

齐套率 0%缺 1 项 / 共 20 项
// 工单 GM-20260615 · 19 项到位,差 1 颗连接器 —— 整张工单照样动不了


其实齐套管理这件事情,过去长期会被当成一个仓库的发料的杂活,没有几个人当回事,可是它恰恰又是我们生产仓储里面最应该死守的一个防线。如果我们守住了,生产就顺了。如果守不住的话,这个车间就像一个打地鼠的游戏。

到底什么叫做齐套?其实说穿了它也不复杂。我们按一张生产工单的BOM清单,把上面列的每一种物料数量配够,规格把它配对,时间把它配齐,一次性凑成完整的一套,交到产线的手里,少一样,那都不算齐套。


所以我们站在仓库的角度看齐套,齐套不是把料发出去这么简单,因为发料这活其实谁都会,真正难的是在哪里?它是把对的料在对的时间送到对的产线,这三个对字缺一个,那么可能会出现问题。规格发错了,那么产线根本装不上,如果实际上我们发晚了,机器在那里空转,数量发少了,装了一半又要停下来,等人来补。所以齐套的本质我认为在替生产连续性这三个字在兜底。

齐套不是把料发出去,是把对的料、在对的时间、发到对的产线

那么接下来我们拆开来看一下,齐套我们认为就盯着三个维度就可以了。数量上BOM表要10个就一定要凑齐10个,连同损耗备品一起算,差一个其实都不行。那么在规格上型号、批次、版本、颜色要全对得上号,拿 A 版图纸去配 B 版的料,装出来就是一批次品,时间上面,所有的物料必须要赶在开工响铃之前,一定要将它们到位。如果我们晚了一分钟,前面排好的产能可能就在白白的空等着。所以这三条我们下面这张表给你列出来应该看的比较清楚了。

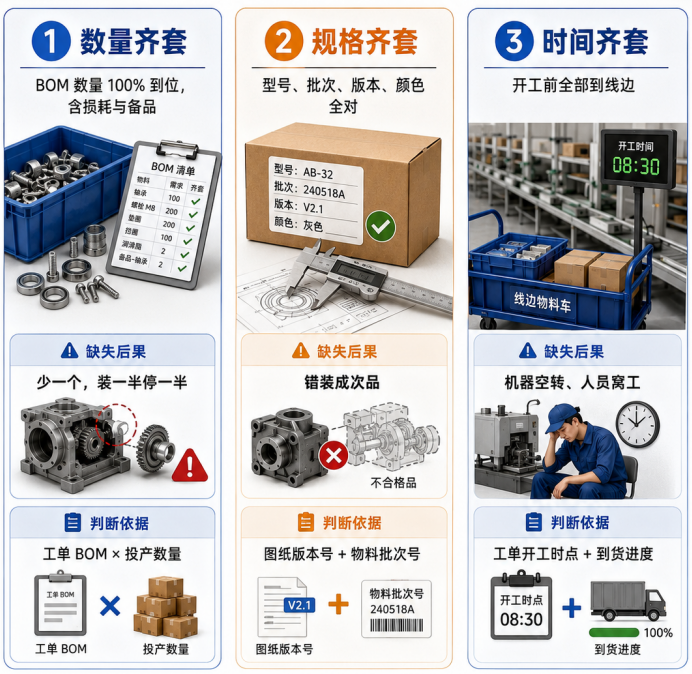

表 1 · 齐套的三个维




那为什么值得为齐套这件事情我们要这么较真,账其实非常好算,我们站在生产的那一头来看一看,齐套率高的话停线就少,机器一开就能连轴转起来,那么产能的利用率自然就上去了。我们站在仓库的这一头来看,物料按工单凑成套,我们再发出,线边就不会东一堆西一堆的,库存看着是非常清爽的,那么账实也好,对得上的很多,然而这里面最值钱的也是往往我们容易忽略掉的,提前做其他的检查,你能在开工之前就知道哪一张工单要缺料吗?原本是出了事情在到处救火的事情。现在你可以把它变成事前就拉响警报,这样就从被动到主动差的就是这临门一脚。


那么道理我们肯定都懂了,其实很多事情最难的就是落地,齐套它肯定不会自己起来,我们要靠一套机制,把一个能够出错的环节提前把它堵死。我们把车间里面真正管用的把它归成8条,挨个的跟大家来拆一拆。


第一条,提前齐套检查,我们千万不要等到开工的当天才发现缺料了,那时候如果再补,我们黄花菜都凉了。那么靠谱的做法就是我们要设三道关卡,开工前三天我们先检查一遍,重点去盯大件和长周期件够不够?提前一天我们再检查一遍,确认在途到货的进度,那么在开工前4个小时再做最后一道,核对线边的实物,每多检查一遍,我们缺料就早一点会暴露出来,留给你的补救的一个窗口就会宽很多

那么后面的7条我们这里就不一段段的将它们铺开了。节点防错逻辑,落地要点都已经整理在下面这一组机制卡里面了,那么大家可以参照着往自己的流程上面去核对一下,当然这里还是要补一句的,这8条它不是平行摆着,大家随便挑的,越往后其实越像兜底的。前7条我们是靠人在执行的,总有松动的时候,所以我们在第八条的时候系统强控,才是把这些规则焊死在WMS 和 MES系统里面让人想跳都跳不出去

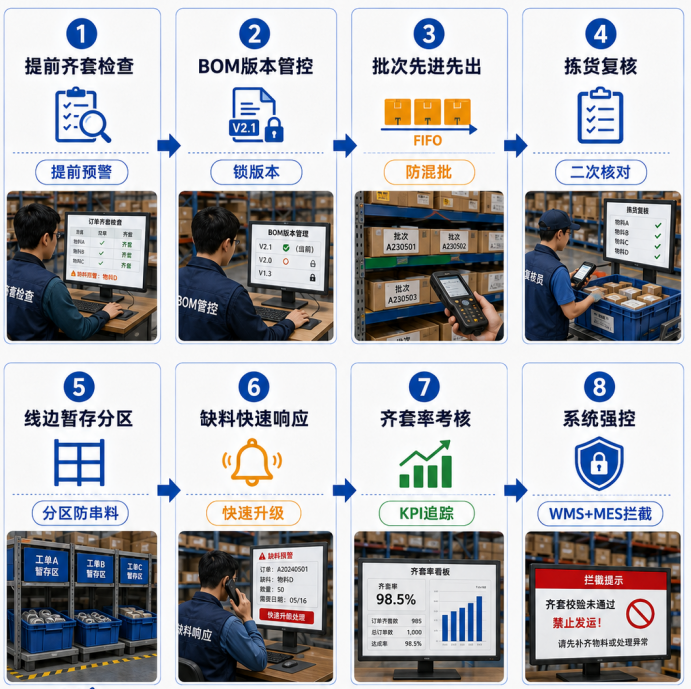

图卡 · 齐套管理的八大防错机制

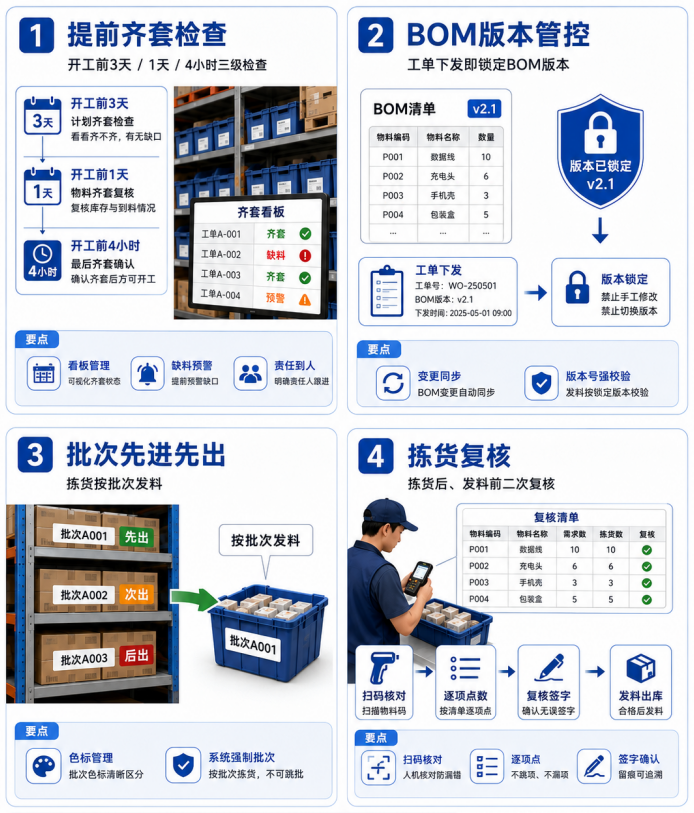

1提前齐套检查

节点开工前 3 天 / 1 天 / 4 小时,三级检查
逻辑提前发现缺料,留足补救时间
要点齐套率看板 + 缺料预警 + 责任到人

2BOM 版本管控

节点工单下发即锁定 BOM 版本
逻辑避免用旧版 BOM 发错料
要点变更同步 + 版本号强校验

3批次先进先出

节点拣货时严格按批次发货
逻辑防混批、防旧料压库失效
要点色标管理 + 系统强制批次

4拣货复核

节点拣货后、发料前二次复核
逻辑错发、漏发、多发全拦截
要点扫码核对 + 逐项点 + 签字

5线边暂存分区

节点物料到线后按工单分区存放
逻辑防止工单之间混料串料
要点工单标识 + 物理隔离 + 专人

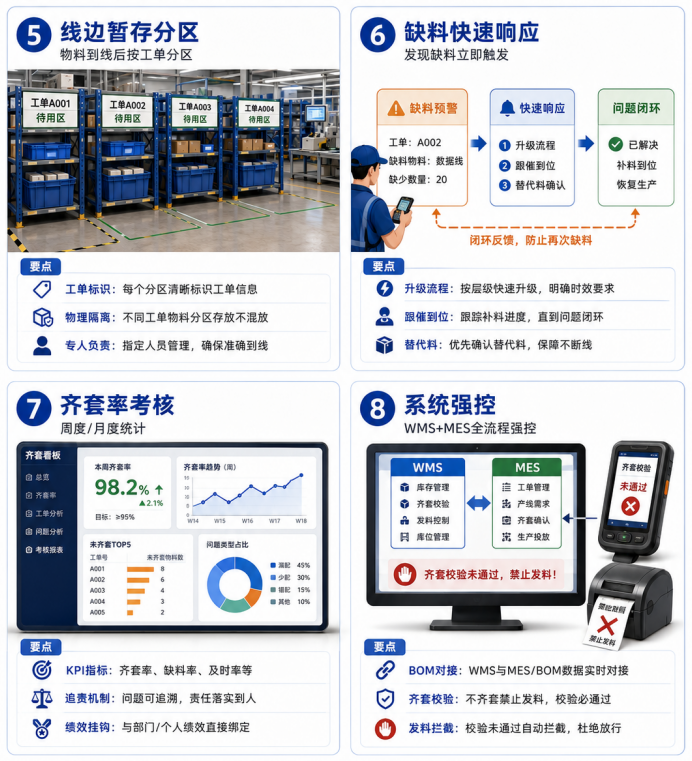

6缺料快速响应

节点检查发现缺料立即触发
逻辑缺料不隐瞒,快速跟进
要点升级流程 + 跟催 + 替代料

7齐套率考核

节点周度 / 月度统计考核
逻辑责任到人,持续改进
要点齐套率 KPI + 追责 + 绩效

8系统强控

节点WMS+MES 全流程强控
逻辑系统自动校验,人跳不过
要点BOM 对接 + 齐套校验 + 发料拦截

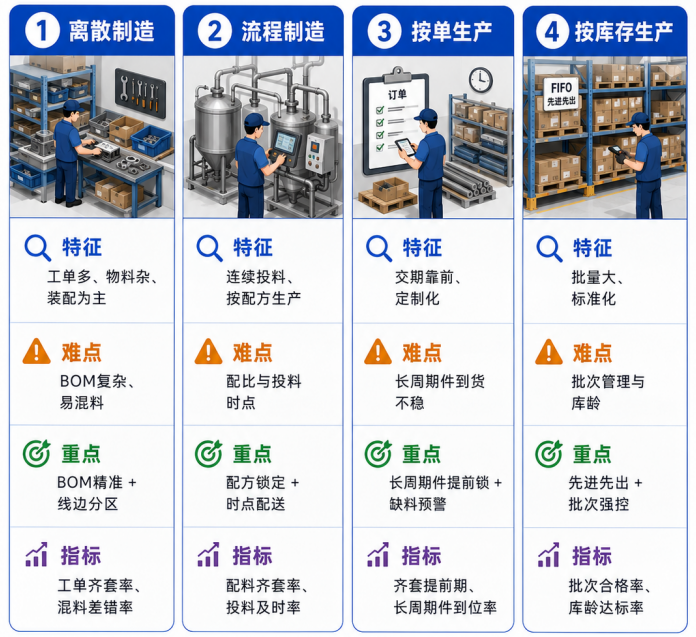

那么光有机制肯定还是不够的,我们有不同的生产模式,所以齐套的打法也是不一样的。我们拿一套标准去套所有的产线。多半是水土不服的。离散制造工单多,物料杂以装配为主,那么这个重点在BOM要准,线边仓区分要非常的清晰,流程制造连续投料,按配方走,重点是配比和投料的时点要卡得准,按单生产的交期这个是顶在最前面的,得把长周期件提前去锁定,早早的去做好预警。如果按库存生产批量大标准化,重点落在批次管理和先进先出上面,所以这几类的差异,我们下面有一张表也帮大家对齐一下,可以参考一下。

表 2 · 不同生产模式的齐套策

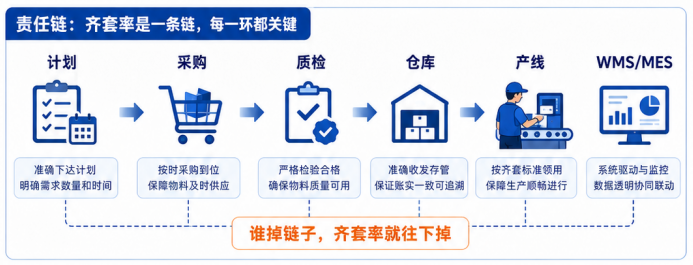

这里其实还有一个绕不开的问题,这个齐套到底归谁管?那么不少人会下意识的觉得这是仓库的事情吗?可你如果顺着链条捋一遍的话,你就会明白计划定工单,排投料时间,采购保到货,质检放行、来料、仓库齐套发货,产线接收确认,这是环环相扣的事情。如果任何一环掉链子了,齐套率都会往下掉,所以这个指标绝对不能只靠仓库一家,一定要按缺料的真实原因,倒查真正应该负责的是哪一个方,哪个地方?系统的这一块,一定要用上,WMS 系统至少要对接BOM,能按工单跑齐套校验,能在不齐套时直接把发料动作拦下来,规则直接交给系统,人就不钻空子。



接着是车间里面最常见的齐套问题,其实翻来覆去就那么几类,账实不符,让你以为有料,但是其实又没有,BOM没有及时更新,发了旧料,供应商交期会出现一拖再拖,拣货的时候型号看走了眼,那么这些原因到底各占多少?光凭感觉你肯定是说不准的,一定要拿数字说话。那么下面我也跟大家举个例子,挺能说明问题的。



游牧科技的注塑车间,前些年齐套率长期卡在七成出头,停线待料几乎是家常便饭。后来他们把三级齐套检查和系统强控一并落地,整整跟了十二周,齐套率一路爬到九成六,每周因缺料停线的工时,也从四十多个小时压到了五个小时上下。

注塑车间 · 第 12 周游牧科技 · 齐套率改善看板
96.0%
本周齐套率
73.3%
改善前基准
5.0h
周停线工时
5 张
缺料工单
缺料结构(近 12 周累计):供应商交期延误 32.5% · 库存账实不符 22.2% · BOM 版本错误 15.4% —— 前两项加起来 54.7%,改进资源就往这两类上压。
// 齐套率周趋势:12 周从 73.3% → 96.0%
100%90%80%70%目标 95%← 导入三级检查 + 系统强控73.3%96.0%W1W4W8W12

更关键的是,他们把这段时间所有的缺料原因拉出来做了一张帕累托图,结果一目了然:供应商交期延误和库存账实不符这两项,加起来就占了一多半。改进资源该往哪儿压,一下就清楚了。这套看板和完整的十二周数据、帕累托表,我都放进了文末那份可下载的 Excel,你可以直接拿去对照自己厂里的情况。


到最后绕了一大圈,我们还是回到开头的那一句话,那么齐套率从来都不是仓库一个部门的事情,它是计划、采购、质检、仓库、产线,五方一起扛的事情,所以它确实是比较麻烦。然而仓库又是站在最后的那一道关口上面,可能前面任何一环松了劲,那么这道关口照样守不住。

所以有的时候我们企业不如把齐套率当做一面镜子,它高说明你整条的供应链的协同它是顺的。如果它低,那么照出来的是某个环节真的出现问题。

好的齐套管理,生产顺风顺水;差的齐套管理,生产天天救火。

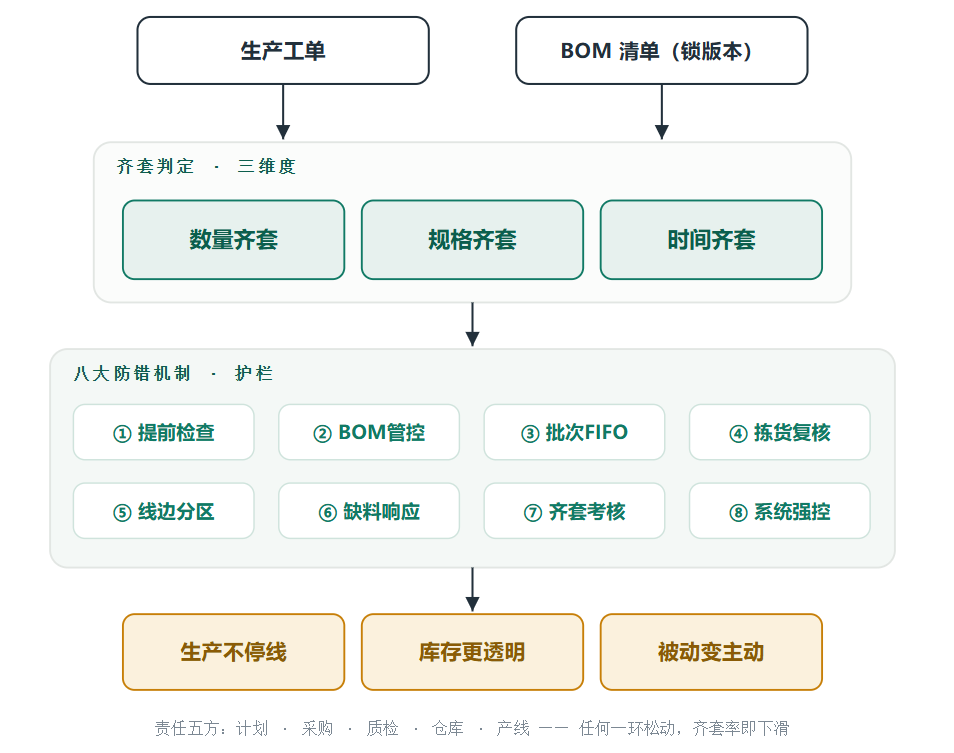

逻辑图一张图看懂齐套管理

从工单到产线,齐套管理的整体逻辑:三维度判定 → 八大机制护栏 → 三大价值产出。

齐套管理逻辑架构:输入 → 三维度判定 → 八大机制护栏 → 三大价值

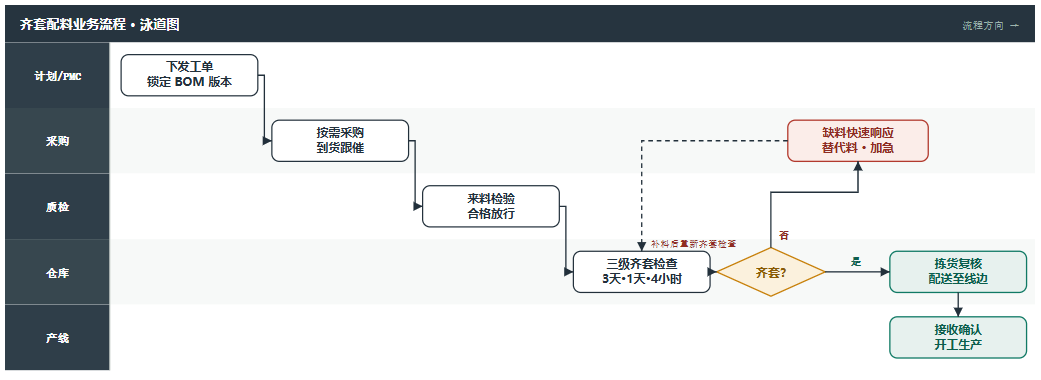

泳道图齐套配料业务流程

五个角色、一条主线:从下发工单到开工生产,齐套检查发现缺料即触发响应回路。

齐套配料业务流程泳道图:齐套则配送开工,缺料则触发响应回路

资料配套可下载文件
XLSX
齐套管理 · 数据看板与知识总结.xlsx

含 8 个工作表:齐套三维度、八大防错机制、生产模式策略、游牧科技案例看板、12 周齐套率数据(带趋势图)、缺料原因帕累托(带帕累托图)、一页纸知识总结。所有派生数值(齐套率、缺料工单、占比等)均由公式实时计算,把输入项换成本厂数据即可直接用。加入知识星球下载。


-END-


阅读原文:原文链接


该文章在 2026/9/15 11:44:59 编辑过
相关文章
正在查询...
点晴ERP是一款针对中小制造业的专业生产管理软件系统,系统成熟度和易用性得到了国内大量中小企业的青睐。
点晴PMS码头管理系统主要针对港口码头集装箱与散货日常运作、调度、堆场、车队、财务费用、相关报表等业务管理,结合码头的业务特点,围绕调度、堆场作业而开发的。集技术的先进性、管理的有效性于一体,是物流码头及其他港口类企业的高效ERP管理信息系统。
点晴WMS仓储管理系统提供了货物产品管理,销售管理,采购管理,仓储管理,仓库管理,保质期管理,货位管理,库位管理,生产管理,WMS管理系统,标签打印,条形码,二维码管理,批号管理软件。
点晴免费OA是一款软件和通用服务都免费,不限功能、不限时间、不限用户的免费OA协同办公管理系统。
Copyright 2010-2026 ClickSun All Rights Reserved  粤ICP备13012886号-9  粤公网安备44030602007207号
